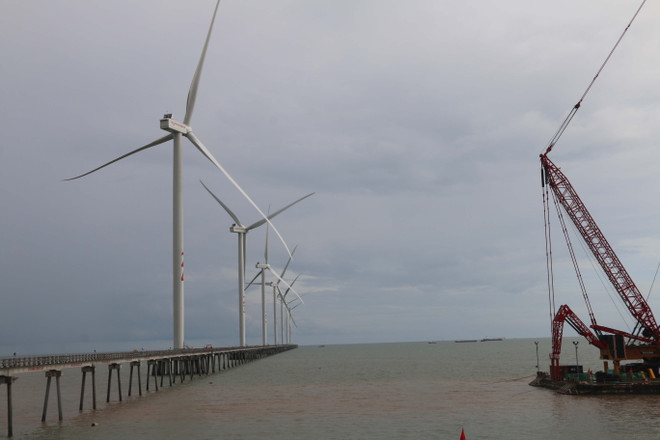

Ngày 17/10, Công ty cổ phần Điện gió Trung Nam Trà Vinh 1, thành viên Trungnam Group tổ chức lễ tổng kết công đoạn hoàn thành việc lắp đặt 25/25 trụ điện gió của dự án điện gió Đông Hải 1-Trà Vinh (Tên khác: điện gió Trà Vinh V1-7).
Báo cáo tại lễ tổng kết, ông Đỗ Văn Kiên, Phó Tổng Giám đốc Trungnam Group cho biết, dự án điện gió Đông Hải 1-Trà Vinh được Công ty cổ phần Điện gió Trung Nam Trà Vinh 1 triển khai thi công từ đầu năm 2021.
Trong suốt 10 tháng vừa qua, với sự nỗ lực tối đa của hơn 1.100 kỹ sư, công nhân của đơn vị đã bám biển, vượt qua các khó khăn, thử thách các yếu tố tự nhiên thiếu thuận lợi của khu vực Tây Nam Bộ để hoàn thành việc lắp đặt 25 trụ điện gió.
Với gần 70.000 tấn thiết bị, nguyên vật liệu, sử dụng hơn 18.000 tấn thép, 115.000m cọc thép được công ty vận chuyển quãng đường dài hơn 12.000km để tập kết và thi công hoàn thành, chính xác và an toàn tại dự án.
[Thêm 5 nhà máy điện gió được công nhận vận hành thương mại]
Dự án điện gió Đông Hải 1-Trà Vinh là dự án điện gió biển đầu tiên của Trungnam Group thực hiện và cũng là dự án điện gió có quy mô, công suất lớn nhất tỉnh Trà Vinh ở thời điểm hiện tại.
Việc hoàn thành lắp đặt 25 trụ gió của dự án là bước thành công của Trungnam Group, góp phần quan trọng cho định hướng bền vững với năng lượng tái tạo và cũng là minh chứng cho khả năng thực thi của đội ngũ công nhân, kỹ sư cho các dự án điện gió ngoài khơi quy mô lớn trong tương lai.
Dự án điện gió Đông Hải 1-Trà Vinh có tổng vốn đầu tư gần 5.000 tỷ đồng, tại vị trí biển V1-7, xã Đông Hải, huyện Duyên Hải, tỉnh Trà Vinh.
Dự án có quy mô 25 trụ gió, mỗi trụ gió có công suất 04 MW, đạt tổng công suất 100 MW. Thành công vận hành dự án điện gió Đông Hải 1-Trà Vinh sẽ bổ sung khoảng 330 triệu kWh năng lượng xanh mỗi năm vào lưới điện quốc gia./.
