Dự án đường dây 500 kV mạch 3: Kiên quyết xử lý nhà thầu không đảm bảo tiến độ

Bộ trưởng Nguyễn Hồng Diên yêu cầu EVN làm tốt công tác kiểm tra, giám sát, nếu nhà thầu nào chậm tiến độ thì kiên quyết xử lý theo quy định nhằm đảm bảo đúng tiến độ dự án đường dây 500 kV mạch 3.

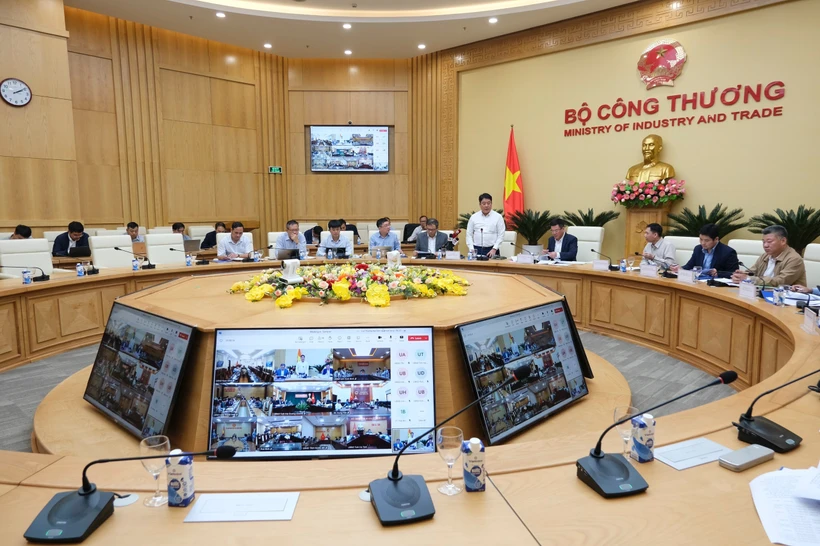

Bộ trưởng Nguyễn Hồng Diên chủ trì cuộc họp giao ban tháng 3/2024 về các dự án đường dây 500kV mạch 3. (Ảnh: Đức Duy/Vietnam+)
Bộ trưởng Nguyễn Hồng Diên chủ trì cuộc họp giao ban tháng 3/2024 về các dự án đường dây 500kV mạch 3. (Ảnh: Đức Duy/Vietnam+)

Ngày 12/3, tại Hà Nội, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, Phó trưởng Ban thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng đã chủ trì cuộc họp giao ban tháng 3/2024 về các dự án đường dây 500kV mạch 3 nhằm đánh giá tiến độ công tác thi công cũng như tháo gỡ những khó khăn, vướng mắc về các dự án này.

Bàn giao xong 100% vị trí móng cột

Báo cáo tại cuộc họp, ông Nguyễn Anh Tuấn, Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) cho biết cả 4 dự án đã thực hiện bàn giao mặt bằng được 1.177/1.177 (100%) vị trí móng cột và 160/503 ( gần 32%) khoảng néo, còn 343/503 khoảng néo chưa bàn giao mặt bằng.

Cụ thể, Quảng Bình còn 12/12 khoảng néo; Hà Tĩnh còn 112/112 khoảng néo; Nghệ An còn 86/86 khoảng néo; Thanh Hóa còn 74/138 khoảng néo; Ninh Bình còn 05/09 khoảng néo; Nam Định còn 24/54 khoảng néo; Thái Bình còn 11/47 khoảng néo; Hải Dương còn 13/31 khoảng néo; Hưng Yên còn 06/14 khoảng néo.

Các đơn vị thi công đã triển khai đồng loạt được 1.174/1.177 vị trí (xấp xỉ 99,7%), hoàn thành đúc móng được 184/1177 vị trí; còn 3/1.177 vị trí thuộc Dự án Nam Định I-Phố Nối chưa đưa vào thi công gồm: Vị trí 175, 176 chưa vào thi công do người dân đòi hỏi đền bù cây để làm đường vào thi công cao so với quy định. Hiện đơn vị đang tích cực phối hợp giải quyết.

EVN đã lên kế hoạch triển khai thời gian tới, phấn đấu sẽ hoàn thành công tác đúc móng trước tháng 4/2024, triển khai dựng cột, kéo dây trước 30/6, đảm bảo tiến độ đề ra theo chỉ đạo của Thủ tướng.

Ông Nguyễn Anh Tuấn, Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) đề nghị ủy ban nhân dân các huyện, các cơ quan liên quan sớm phê duyệt phương án bồi thường về mặt bằng móng cột hoàn thành trong tháng 3/2024 để chủ đầu tư hoàn tất công tác bồi thường cho người dân doanh nghiệp (hiện nay đang thực hiện tạm ứng trước). Ngoài ra, việc bàn giao hành lang tuyến hoàn thành bàn giao mặt bằng hành lang tuyến không muộn hơn ngày 30/3 để công tác kéo dây lắp dựng được thực hiện đúng tiến độ.

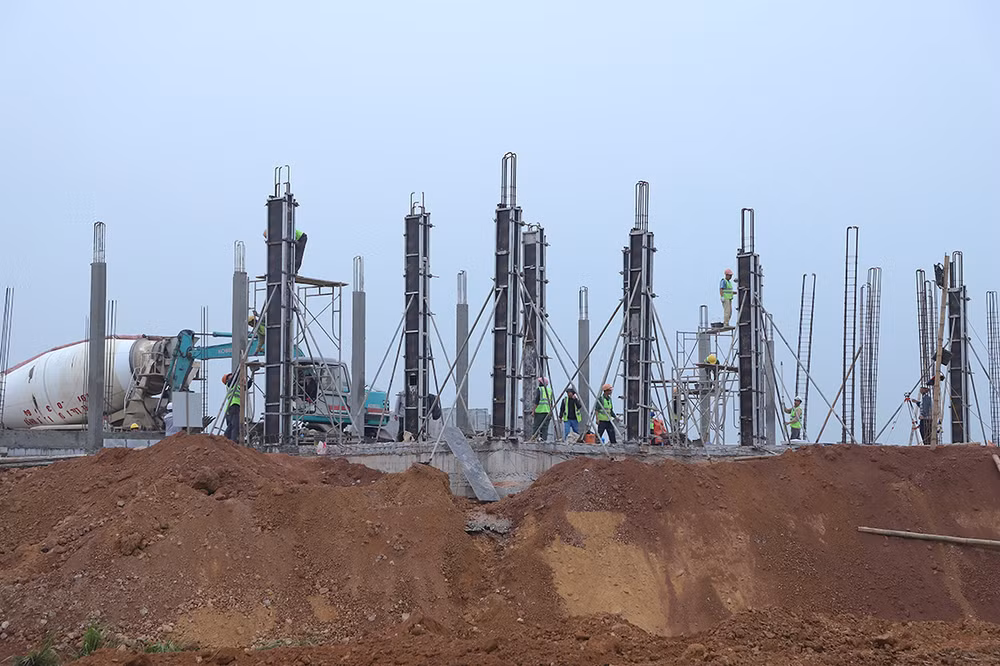

Thi công trạm biến áp 500kV Thanh Hóa. (Ảnh: PV/Vietnam+)

Tại cuộc họp, về cơ bản các tỉnh, địa phương có đường dây đi qua đều cam kết sẽ tiến hành bàn giao mặt bằng hành lang tuyến không muộn hơn ngày 30/3 theo yêu cầu của Ban Chỉ đạo để sẵn sàng cho công tác dựng cột, kéo dây từ đầu tháng 4/2024, đảm bảo kế hoạch 28/6 sẽ hoàn thành toàn bộ các công việc trên toàn tuyến, qua đó đến 29-30/6 thực hiện công tác nghiệm thu đóng điện.

Tuy vậy, ông Trần Báu Hà, Phó Chủ tịch Ủy ban Nhân dân tỉnh Hà Tĩnh kiến nghị Bộ Công Thương chỉ đạo chủ đầu tư xây dựng khung bồi thường chung của dự án để các địa phương áp dụng vì dự án đi qua nhiều địa phương nên cần có phương án bồi thường thống nhất.

Đẩy nhanh tiến độ thi công

Báo cáo của Văn phòng Ban Chỉ đạo Nhà nước các Chương trình, Công trình, Dự án quan trọng Quốc gia, trọng điểm ngành năng lượng, đối với các vị trí móng cột, chủ trương chuyển mục đích sử dụng rừng đã được các tỉnh chấp thuận. Hiện Chủ đầu tư đang phối hơp với các cơ quan liên quan của các tỉnh triển khai các thủ tục tiếp theo như: nộp tiền trồng rừng thay thế, tận thu lâm sản…

Về tác động vào rừng tự nhiên đối với các đường tạm, công trình tạm, bãi tạm tập kết vật tư vật liệu phục vụ thi công, ngày 6/3, Chính phủ đã ban hành Nghị định số 27/2024/NĐ-CP sửa đổi, bổ sung một số điều của Nghị định số 156/2018/NĐ-CP quy định chi tiết thi hành Luật Lâm nghiệp, trong đó quy định về tạm sử dụng rừng để thực hiện thi công công trình tạm phục vụ thi công dự án lưới điện vì lợi ích quốc gia, công cộng. Đây là căn cứ quan trọng để triển khai thi công các vị trí móng cột trước đây chưa thể triển khai thi công do nằm trong rừng.

Để đảm bảo tiến độ đề ra, đại diện Văn phòng Ban Chỉ đạo đề nghị ủy ban nhân dân các tỉnh đôn đốc, chỉ đạo các sở ngành, các địa phương của tỉnh tại nơi các dự án đi qua phối hợp với chủ đầu tư tiếp tục tăng cường tuyên truyền, vận động các hộ dân bị ảnh hưởng để các hộ dân đồng thuận, hoàn thành bàn giao toàn bộ mặt bằng hành lang tuyến như chỉ đạo của Phó Thủ tướng Trần Hồng Hà tại cuộc họp ngày 18/2...

Đánh giá cao nỗ lực của chủ đầu tư và các địa phương có dự án đi qua, theo Bộ trưởng Nguyễn Hồng Diên, đến thời điểm này công tác bàn giao mặt bằng các vị trí móng đã đạt 100%, công tác thi công đã được triển khai đồng loạt trên toàn tuyến.

Tuy nhiên, so với các chỉ đạo của Thủ tướng Chính phủ, Phó Thủ tướng Trần Hồng Hà, Trưởng Ban Chỉ đạo và của Bộ trưởng Bộ Công Thương tại cuộc họp giao ban ngày 16/2 vẫn chưa đạt yêu cầu đề ra.

Đơn cử, công tác bàn giao mặt bằng hành lang tuyến đến nay mới chỉ đạt 31,87%, công tác thi công vẫn gặp khó khăn do thiếu phương tiện, máy móc, thiết bị, nhiều vị trí móng vẫn chưa mở được đường vào thi công... Bộ trưởng Nguyễn Hồng Diên nhấn mạnh nếu không giải quyết dứt điểm có thể gây ảnh hưởng nghiêm trọng đến tiến độ hoàn thành các dự án vào tháng 6/2024 theo chỉ đạo của Thủ tướng Chính phủ.

Với tiến độ hiện nay, Bộ trưởng Nguyễn Hồng Diên đề nghị các bộ, ngành, địa phương chủ động rà soát công việc liên quan đến chức năng, nhiệm vụ được giao để có thể giải quyết ngay các vướng mắc phát sinh.

Trên cơ sở Nghị định số 27/2024/NĐ-CP của Thủ tướng Chính phủ sửa đổi, bổ sung một số điều của Nghị định số 156/2018/NĐ-CP quy định chi tiết thi hành Luật Lâm nghiệp, trong đó quy định về tạm sử dụng rừng để thực hiện thi công công trình tạm phục vụ thi công dự án lưới điện vì lợi ích quốc gia, công cộng, Bộ trưởng đề nghị Bộ Nông nghiệp và Phát triển nông thôn tiếp tục theo dõi, hướng dẫn EVN/EVNNPT triển khai thực hiện, sớm hướng dẫn xử lý các vướng mắc phát sinh nếu có trong quá trình triển khai thực hiện.

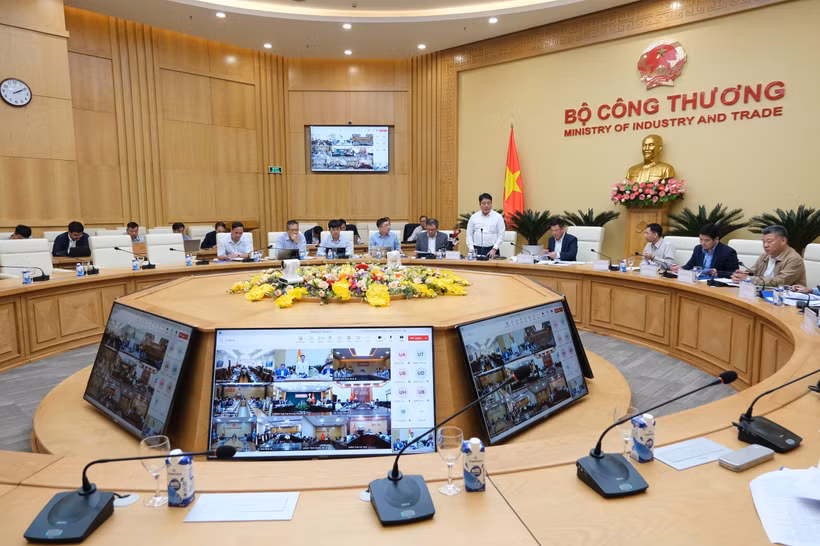

Bộ trưởng Nguyễn Hồng Diên phát biểu tại cuộc họp. (Ảnh: Đức Duy/Vietnam+)

Lãnh đạo Bộ Công Thương đề nghị các tỉnh đôn đốc, chỉ đạo các sở ngành, các địa phương tại nơi các dự án đi qua phối hợp với Chủ đầu tư tiếp tục tăng cường tuyên truyền, vận động các hộ dân bị ảnh hưởng để các hộ dân đồng thuận, hoàn thành bàn giao toàn bộ mặt bằng hành lang tuyến, đồng thời tiếp tục hỗ trợ EVN/EVNNPT trong công tác thi công, xây dựng, chỉ đạo xử lý ngay những vướng mắc phát sinh nếu có.

Bên cạnh đó, Bộ trưởng cũng đề nghị ủy ban nhân dân các tỉnh hỗ trợ chủ đầu tư và nhà thầu trong việc thỏa thuận, mở đường vào thi công và bãi tập kết nguyên vật liệu để triển khai thi công, đặc biệt là một số vị trí đang gặp khó khăn chưa thể triển khai thi công.

Tư lệnh ngành Công Thương lưu ý EVN/EVNNPT khẩn trương hoàn tất các thủ tục phê duyệt đầu tư phát triển dự án làm cơ sở cho phương án đền bù. Hồ sơ bàn giao để có căn cứ thứ nhất là mặt bằng; Khẩn trương xây dựng trình khung bồi thường hỗ trợ chung cho toàn dự án nhằm đảm bảo đồng bộ thống nhất.

"Đẩy nhanh triển khai thi công toàn bộ các vị trí móng trong tháng 3/2024, đảm bảo đủ điều kiện kéo dây để hoàn thành dự án trong tháng 6/2024. Đặc biệt là phải đảm bảo cả tiến độ lẫn chất lượng kỹ thuật. Tăng cường công tác kiểm tra, đôn đốc các Nhà thầu tập trung mọi nguồn lực để đẩy nhanh tiến độ thi công. Nhà thầu nào không đảm bảo tiến độ phải kiên quyết xử lý theo quy định của pháp luật," Bộ trưởng Nguyễn Hồng Diên lưu ý./.

Các Dự án đường dây 500 kV từ Quảng Trạch đến Phố Nối có tổng chiều dài khoảng 519 km, đi qua 9 tỉnh gồm: Quảng Bình (1,69 km), Hà Tĩnh (141,52 km), Nghệ An (100,04 km), Thanh Hoá (131,77 km), Ninh Bình (7,83 km), Nam Định (55,08 km), Thái Bình (38,93 km), Hải Dương (30,79 km), Hưng Yên (11,27 km).

Tổng mức đầu tư toàn bộ tuyến đường dây là 22.356,049 tỷ đồng chia thành 4 dự án thành phần gồm: Đường dây Quảng Trạch-Quỳnh Lưu có chiều dài 225,8 km, 02 mạch dây dẫn 4 x ACSR 500, tổng mức đầu tư là 9.820,755 tỷ đồng;

Đường dây Quỳnh Lưu-Thanh Hóa có chiều dài 92 km, 02 mạch dây dẫn 4 x ACSR 400, tổng mức đầu tư 4.079, 362 tỷ đồng; Đường dây từ Nhà máy nhiệt điện Nam Định I-Thanh Hóa có chiều dài 74,4 km, 02 mạch dây dẫn 4 x ACSR 330, tổng mức đầu tư là 2.916,644 tỷ đồng; Đường dây từ Nhà máy nhiệt điện Nam Định I-Phố Nối có chiều dài 126,9 km, 02 mạch dây dẫn 4 x ACSR 330, tổng mức đầu tư là 5.539,288 tỷ đồng.
