Tổ máy số 2 Nhà máy Thủy điện Hòa Bình đã hòa lưới điện quốc gia trở lại sau thời gian dừng máy để Trung tâm Dịch vụ sửa chữa EVN (EVNPSC) thực hiện thay thế cáp dầu bằng cáp khô tổ máy.
Để đảm bảo tiến độ việc thay thế cáp, EVNPSC đã huy động lực lượng triển khai và phối hợp chặt chẽ với các đơn vị liên quan, các chuyên gia.
Theo ông Lê Hồng Thạch, Phó Giám đốc EVNPSC, các tổ máy của Nhà máy Thủy điện Hòa Bình được vào vận hành trên 30 năm, hệ thống cáp dầu 220 kV phục vụ truyền tải công suất phát của tổ máy từ máy biến áp tăng áp đến trạm chuyển tiếp 220 kV đã bắt đầu già cỗi.
Các ghi nhận trong vận hành cho thấy dầu cách điện cáp đã lẫn tạp chất gây nguy cơ sự cố cáp ngày càng cao. Do đó, việc thay thế hệ thống cáp dầu 220 kV nhằm đảm bảo cho tổ máy vận hành an toàn, liên tục.
So với cáp dầu, cáp khô có ưu điểm nhỏ gọn, vận hành tốt hơn, đơn giản hơn, chất lượng cao hơn, tuổi thọ dài hơn và chịu được môi trường tự nhiên ở nhiệt độ cao hơn.
Trước đó, EVNPSC đã hoàn thành thay thế cáp tổ máy 1 của Nhà máy Thủy điện Hòa Bình vào tháng 6/2021.

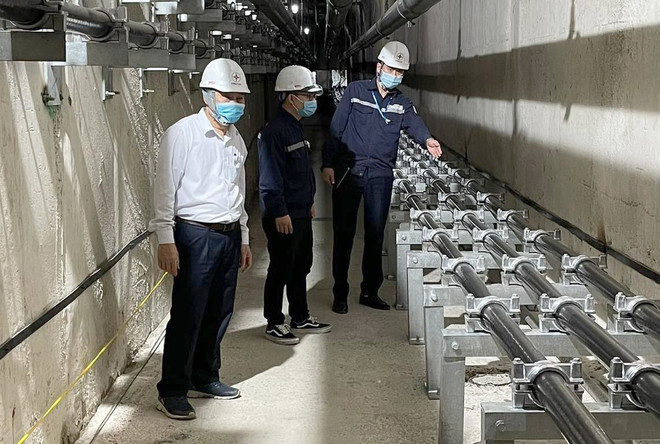

Ông Lê Hồng Thạch cho biết các tuyến cáp thi công nằm trong tuyến kỹ thuật của Nhà máy Thủy điện Hòa Bình. Cách thức triển khai và điều kiện thi công rất khó khăn khi các thiết bị, tổ máy khác đang vận hành, mang điện.
Cùng với đó, việc vận chuyển thiết bị với tổng khối lượng trên 100 tấn đều phải thực hiện thủ công. Đặc biệt, quá trình thi công trong hầm với nhiệt độ rất nóng, trung bình trên 40 độ C và có thời điểm lên đến gần 50 độ C khi nhiệt độ ngoài trời lên cao và phát điện cao các tổ máy.
[Lần đầu thay thế cáp dầu bằng cáp khô trong nhà máy thủy điện tại VN]
“Dù gặp nhiều khó khăn, nhưng với kinh nghiệm có được từ việc thay thế dây cáp tổ máy 1, đến nay công tác thi công đã hoàn thành. Đây là một dấu mốc về sự phát triển, khả năng làm chủ hoàn toàn công nghệ trong kéo cáp khô của nhà máy thủy điện tại Việt Nam. EVNPSC cũng đã sẵn sàng để tiếp tục thực hiện thay cáp số 3 và số 5 của Nhà máy Thủy điện Hòa Bình trong năm 2022," ông Lê Hồng Thạch cho biết.
Việc hoàn thành thay cáp để đưa tổ máy số 2 vào vận hành thời điểm này có ý nghĩa rất quan trọng cho hệ thống điện khi các tổ máy của Nhà máy Thủy điện Hòa Bình đang sẵn sàng vận hành tối đa công suất nhằm cấp nước đổ ải vụ Đông Xuân năm 2021-2022 cho các tỉnh trung du và Đồng bằng Bắc Bộ vào đầu tháng 1/2202./.
